מפעל פוליביד- ניהול הרחבת מפעל קיים לצורך התאמה לטכנולוגיית ייצור מתקדמת

הפרויקט נועד להרחיב את פעילות המפעל בתוך שטח המתחם הקיים, לצורך קליטת מכונה ייעודית לייצור בלוקי פוליסטירן מוקצף בגודל 1×1 מטר ובגובה של עד 6 מטר. ההרחבה כללה הקמת שטחי ייצור, הקצפה ואחסנה, תוך התאמת תשתיות המפעל לטכנולוגיה חדשה שהוטמעה בחרבת פוליביד. הפרויקט בוצע באתר פעיל, תוך שמירה על רציפות תפעולית, עמידה בלוחות זמנים ותקציב, וקבלת כל האישורים הנדרשים.



עיקרי הפרויקט:

  • מהלך הרחבה של מפעל קיים לצורך קליטת טכנולוגיית ייצור חדשה לבלוקי פוליסטירן מוקצף

  • הקמת שטחי ייצור, הקצפה ואחסנה בהיקף של כ־3,500 מ"ר בתוך אתר פעיל

  • ניהול הפרויקט תוך שמירה על רציפות תפעולית, עמידה בלוחות זמנים ותקציב

  • קבלת היתר אכלוס עם סיום ההקמה והטמעה מוצלחת של הטכנולוגיה החדשה

  • שיפור זרימת החומר וצמצום תהליכים שאינם מוסיפי ערך במפעל



אתגרים

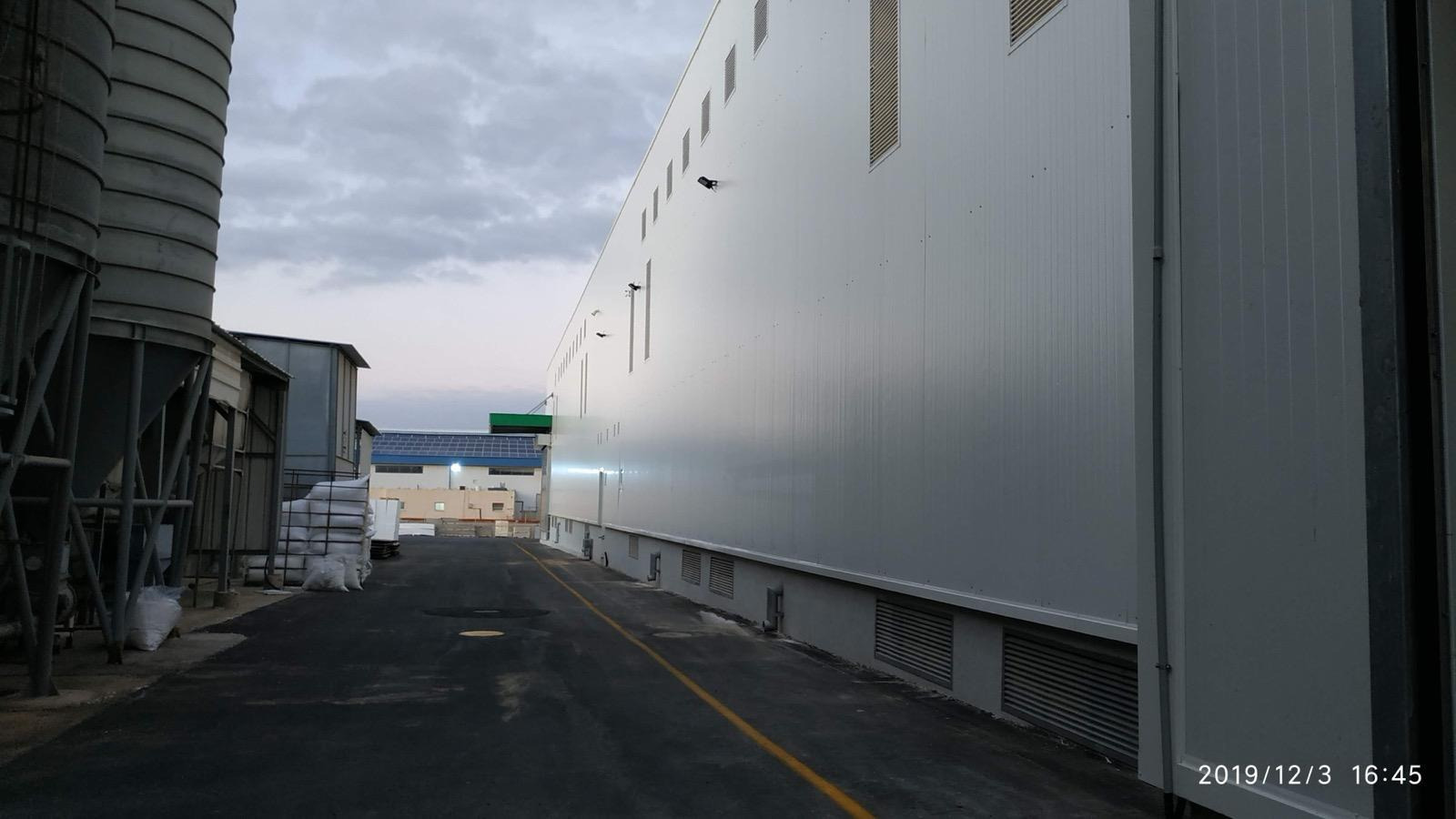

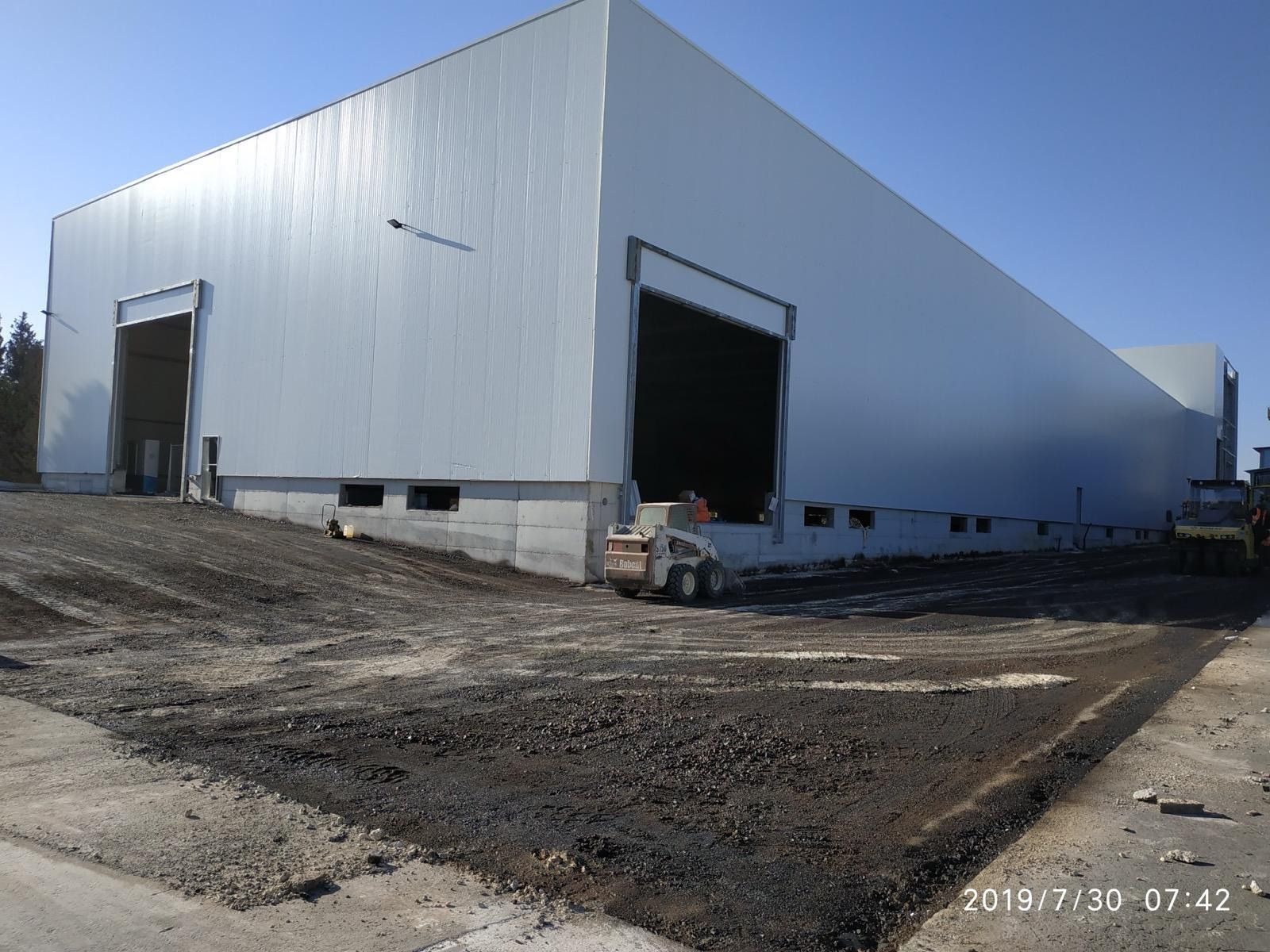

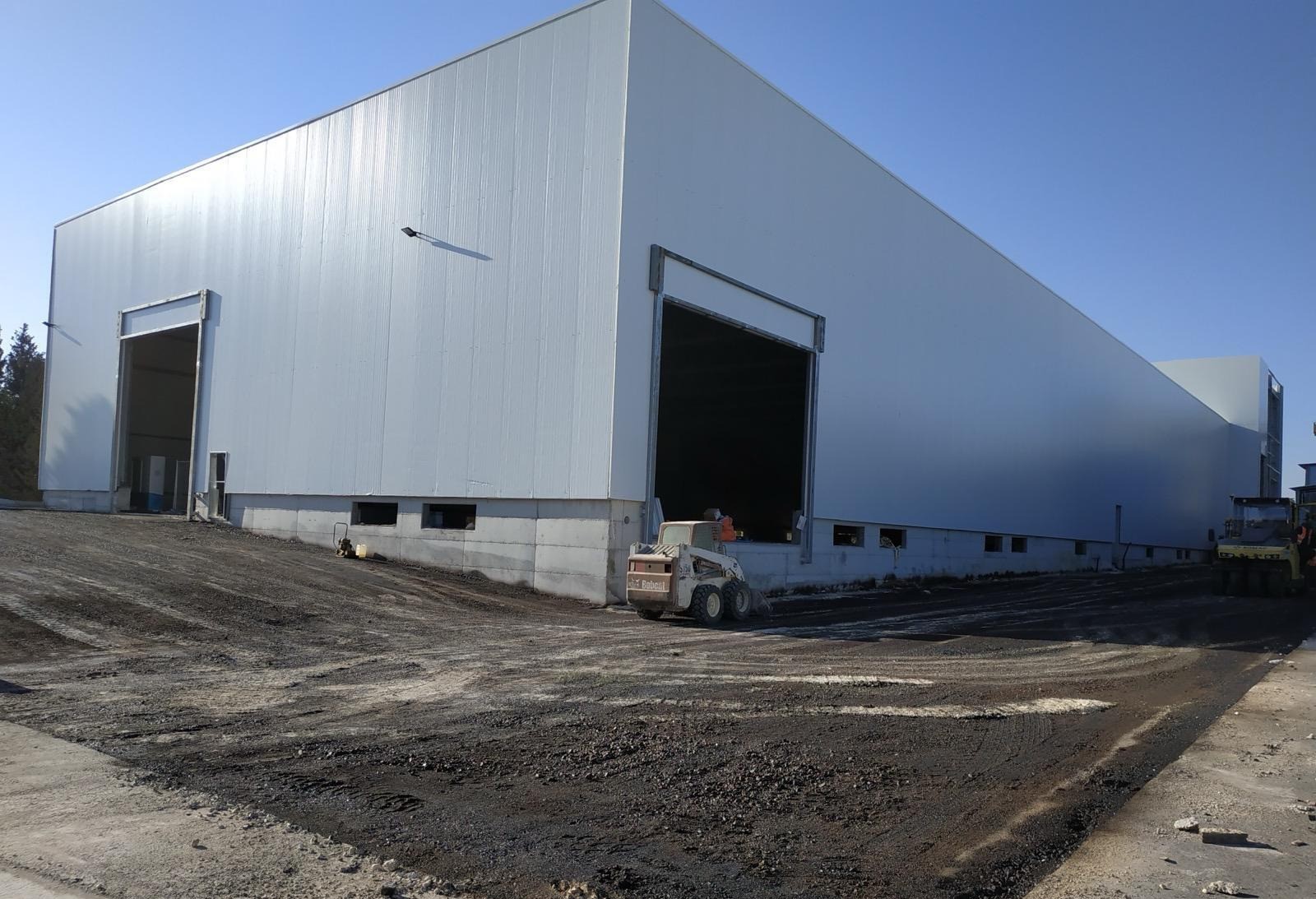

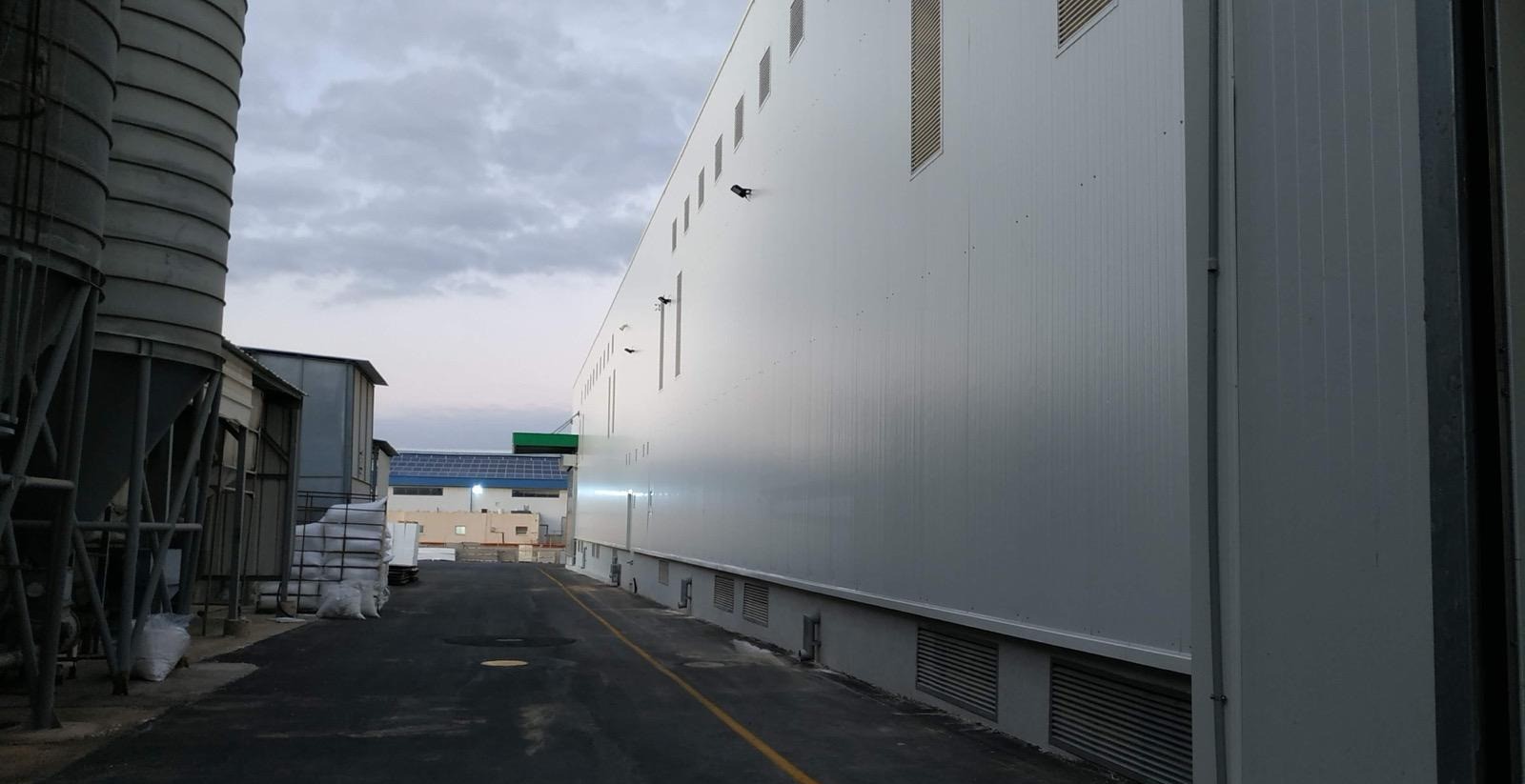

  • הקמת מבנים בהיקף של כ־3,500 מ"ר בתוך מפעל קיים ופעיל, הכולל תנועת כלים אינטנסיבית, תוך מינימום פגיעה ברציפות התפעולית

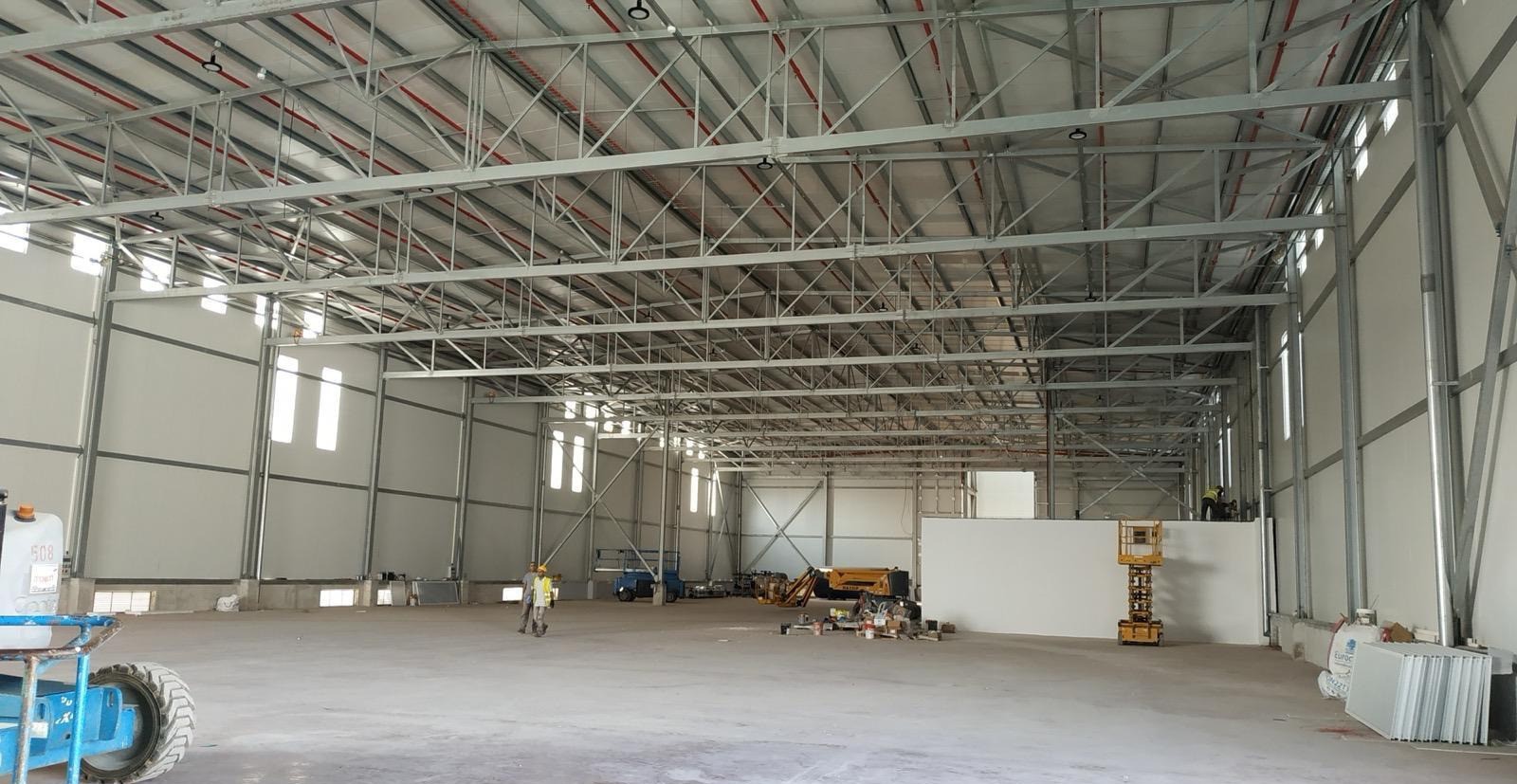

  • ביצוע עבודות בינוי מורכבות באתר קיים, לרבות עבודות בגובה רב
  • הגדלת היקפי הפעילות במקביל לצמצום וייעול שטחי אחסנה ותפעול
  • עמידה במגבלות תקציב ולוחות זמנים צפופים, שכללו עבודות שלד וגמר בהיקף נרחב
  • טיפול בהיתרי בנייה ואכלוס מול הרשות המקומית

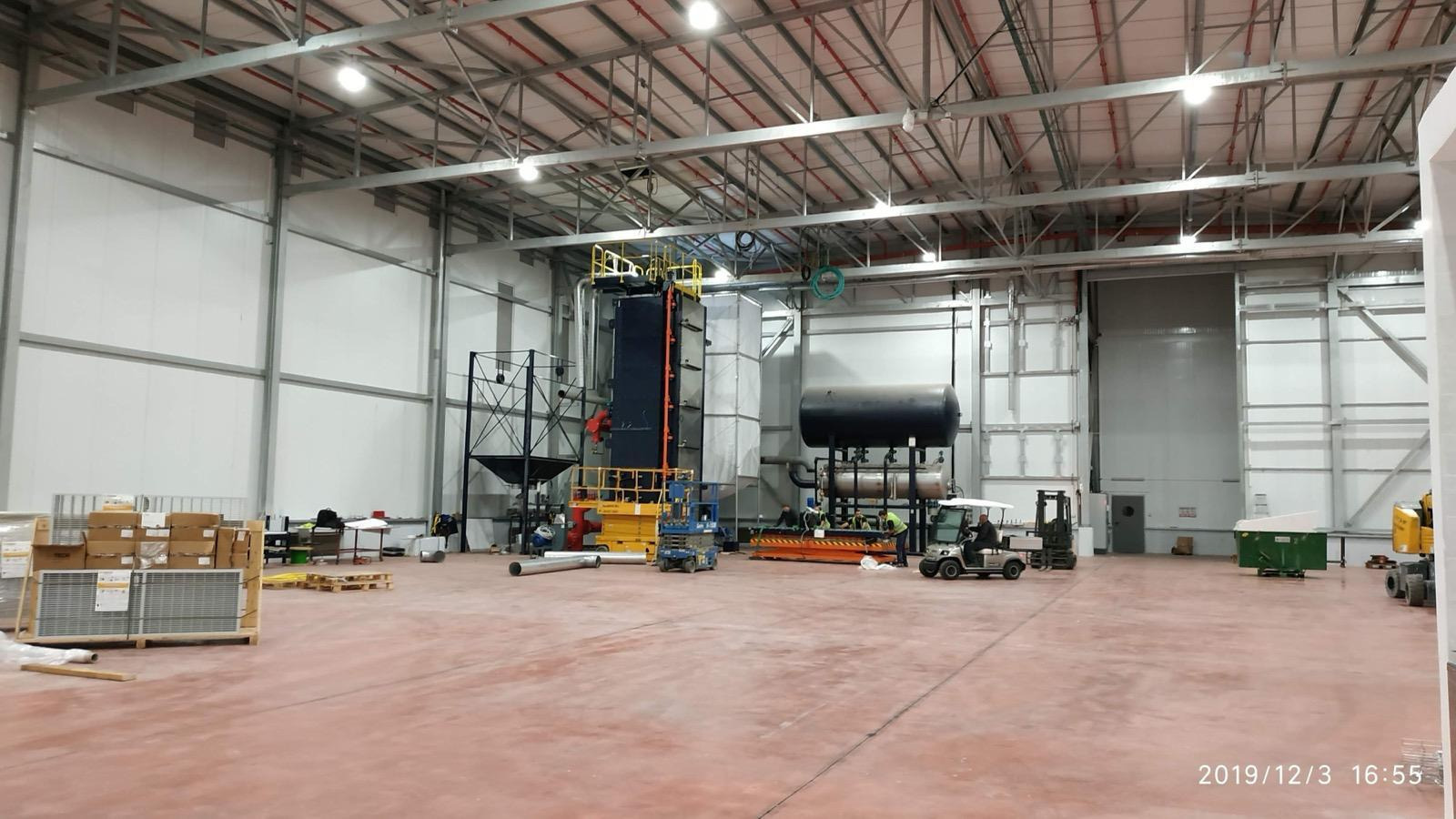

  • ייעול תהליכי ייצור ושיפור זרימת החומר במפעל

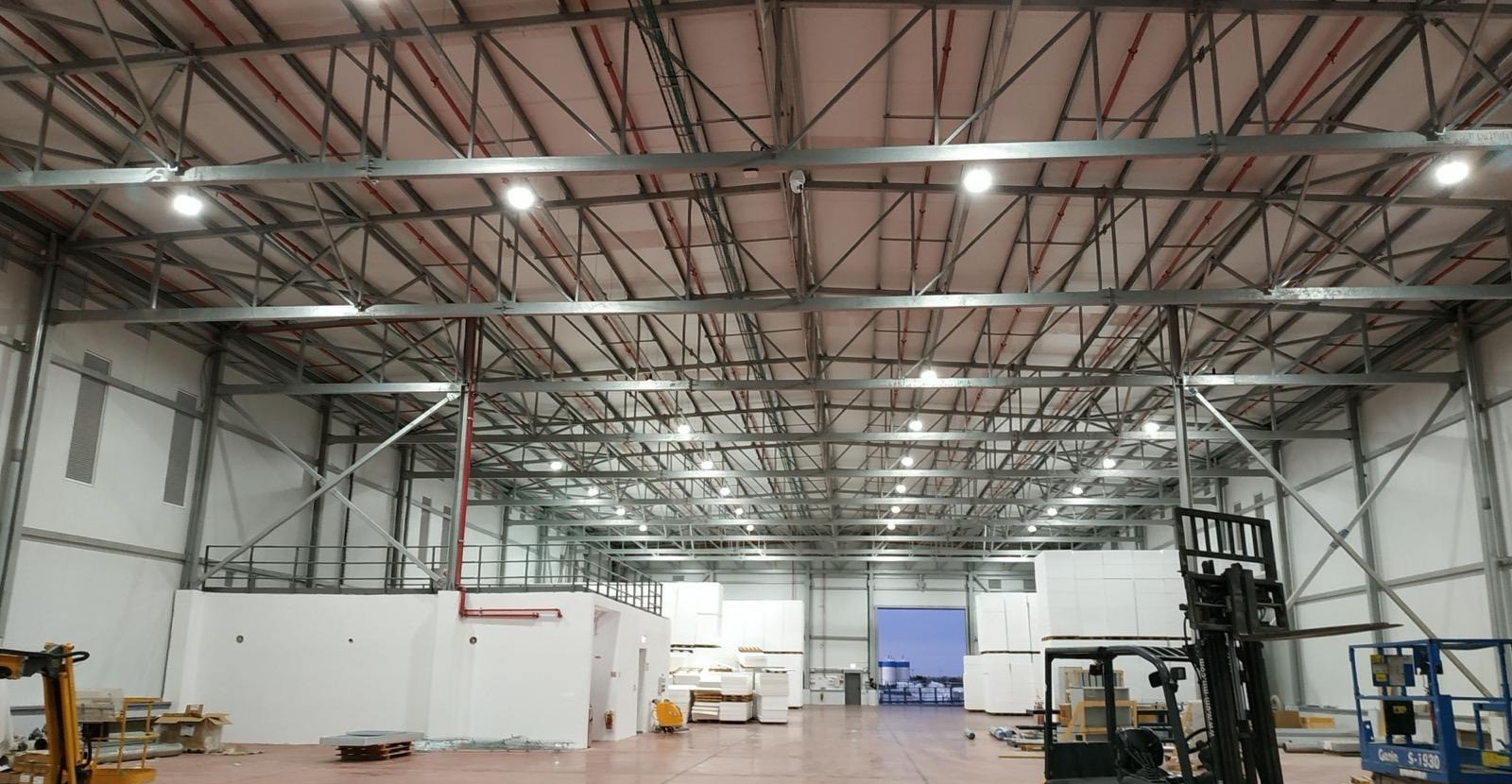

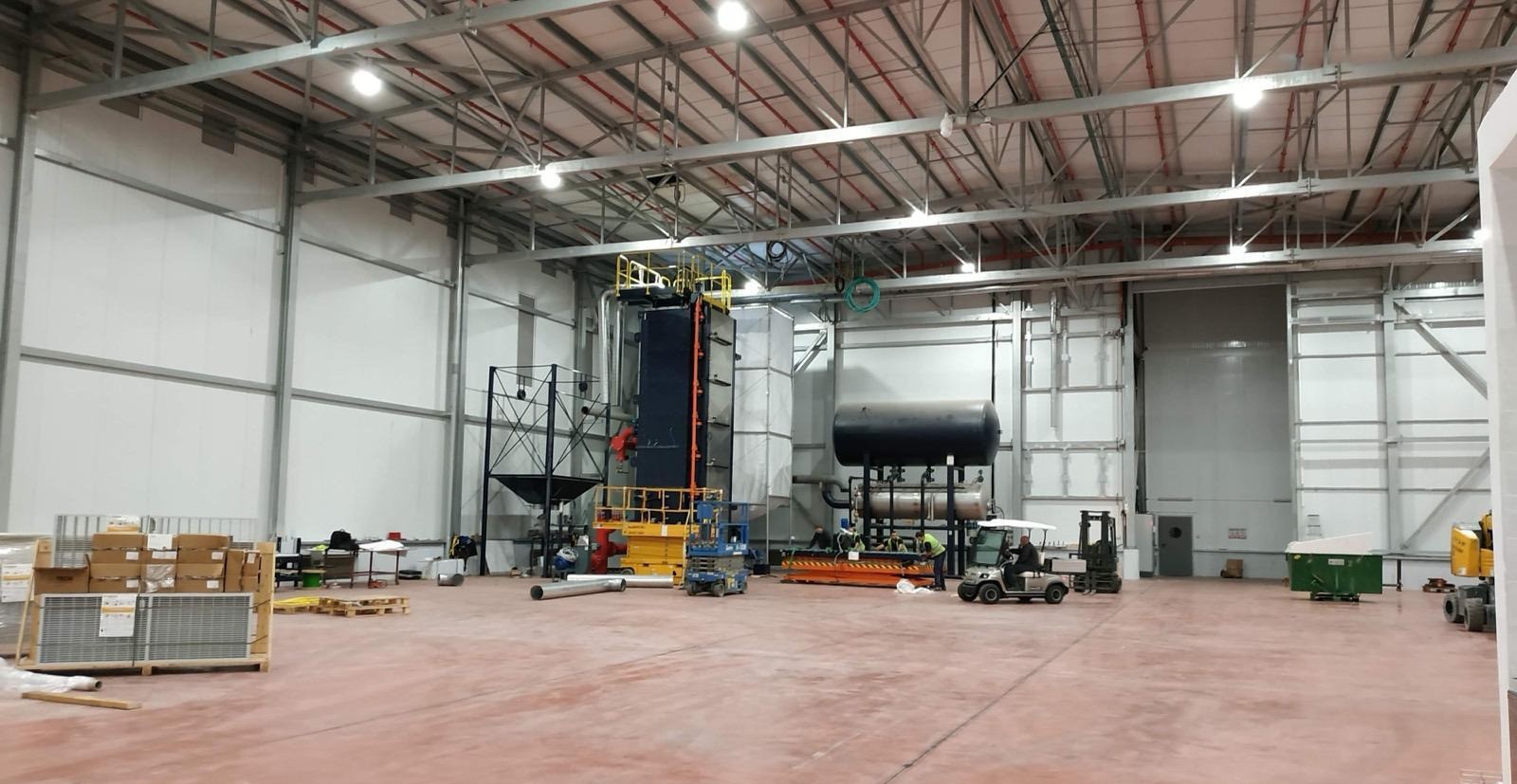

  • שדרוג מערכות קיימות והטמעת טכנולוגיה חדשה



פתרונות

  • תכנון וביצוע מדורג של עבודות ההקמה בתוך מתחם פעיל, תוך ניהול ממשקים עם פעילות הייצור השוטפת
  • ביצוע עבודות בינוי מותאמות לתנאי האתר, כולל פתרונות לעבודה בגובה ובשטח קיים
  • ארגון מחדש של שטחי אחסנה ותפעול לצורך הגדלת קיבולת הפעילות ושיפור היעילות
  • ניהול קפדני של תקציב ולוחות זמנים לאורך כלל שלבי הפרויקט
  • ליווי מלא של תהליכי רישוי, היתרי בנייה ואכלוס מול הרשויות
  • התאמת תהליכי הייצור וזרימת החומר לדרישות הטכנולוגיה החדשה
  • שדרוג מערכות תומכות והטמעת טכנולוגיית ייצור מתקדמת



תוצאות

  • עמידה מלאה בלוחות הזמנים שהוגדרו מראש, ללא עיכובים במסירת הפרויקט
  • עמידה בכל התקנים והדרישות הרגולטוריות, לרבות היבטים טכניים, מקצועיים, בטיחותיים וסביבתיים
  • שמירה מלאה על מסגרת התקציב, ללא פגיעה ברמת האיכות שנקבעה

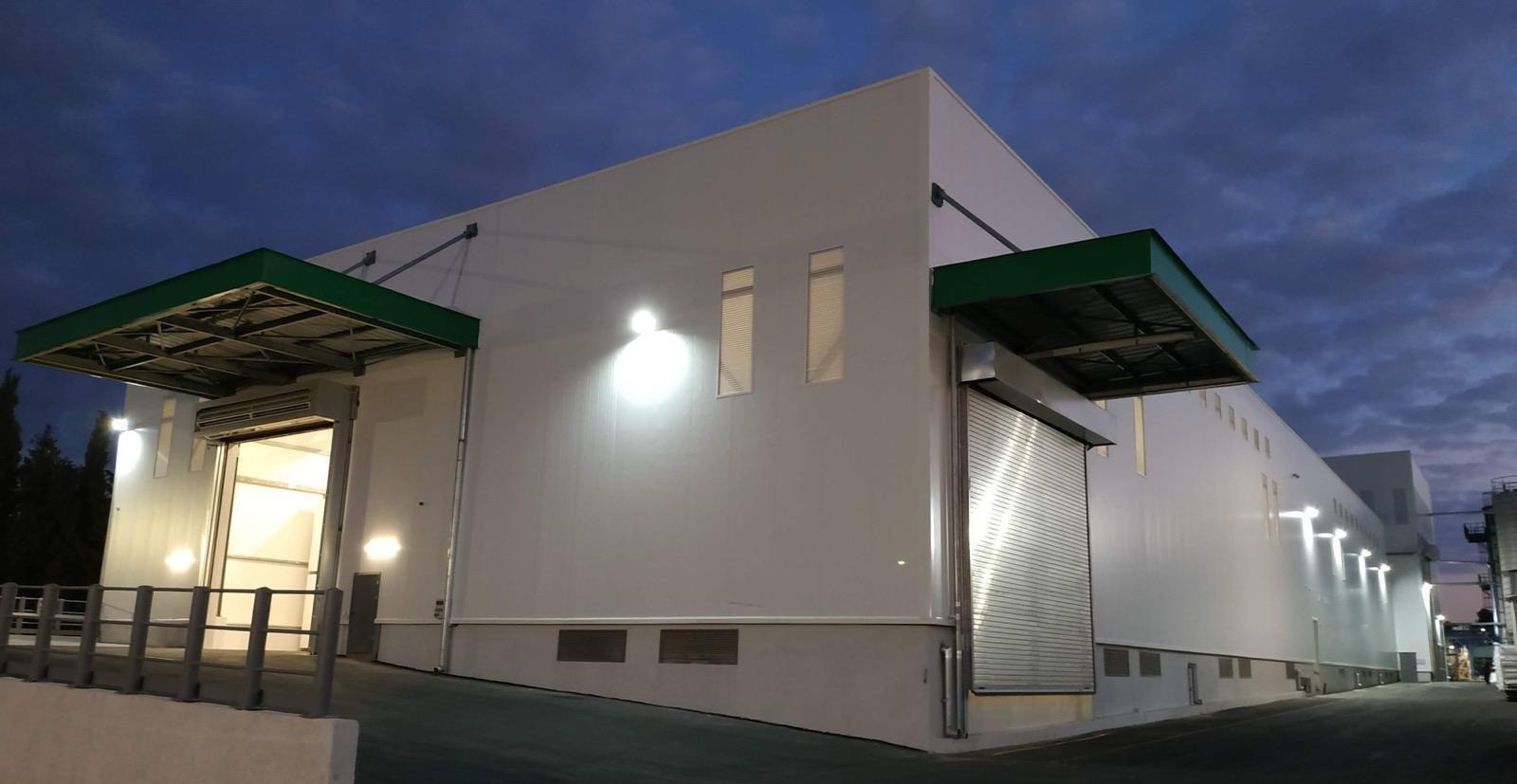

  • קבלת היתר אכלוס מיד עם סיום ההקמה

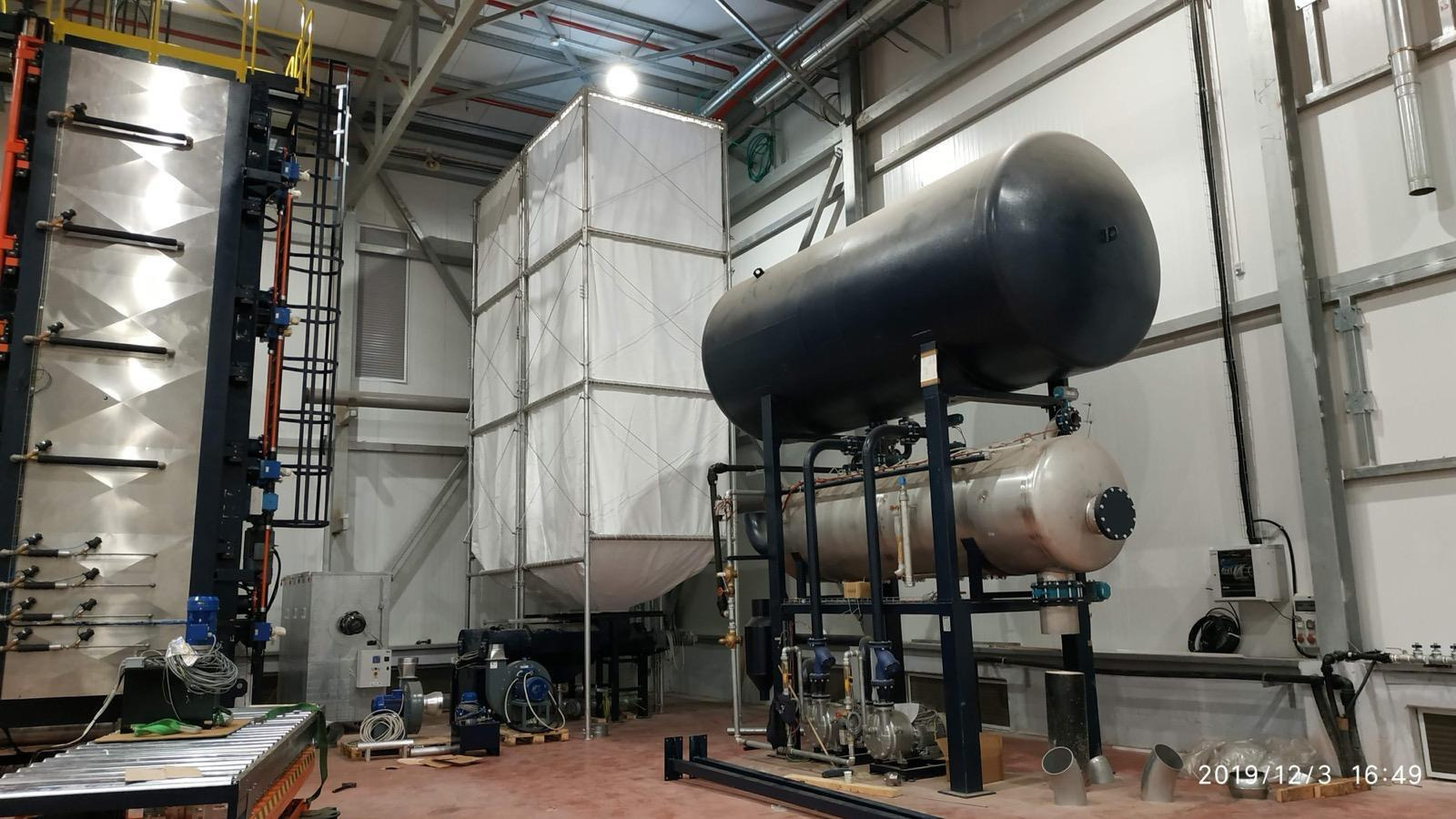

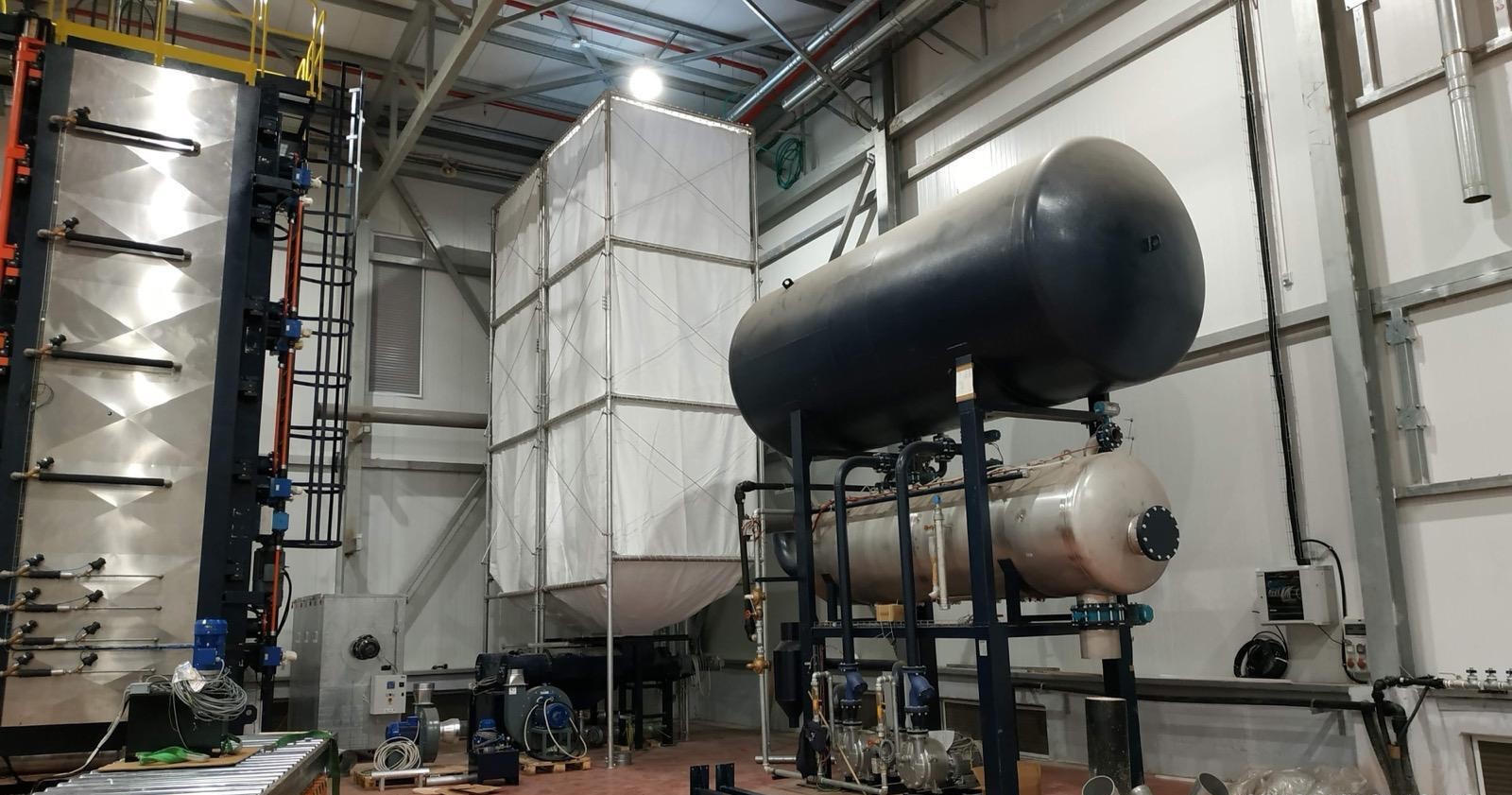

  • הטמעה מוצלחת של טכנולוגיה חדשה ועמידה ביעדי המכירות

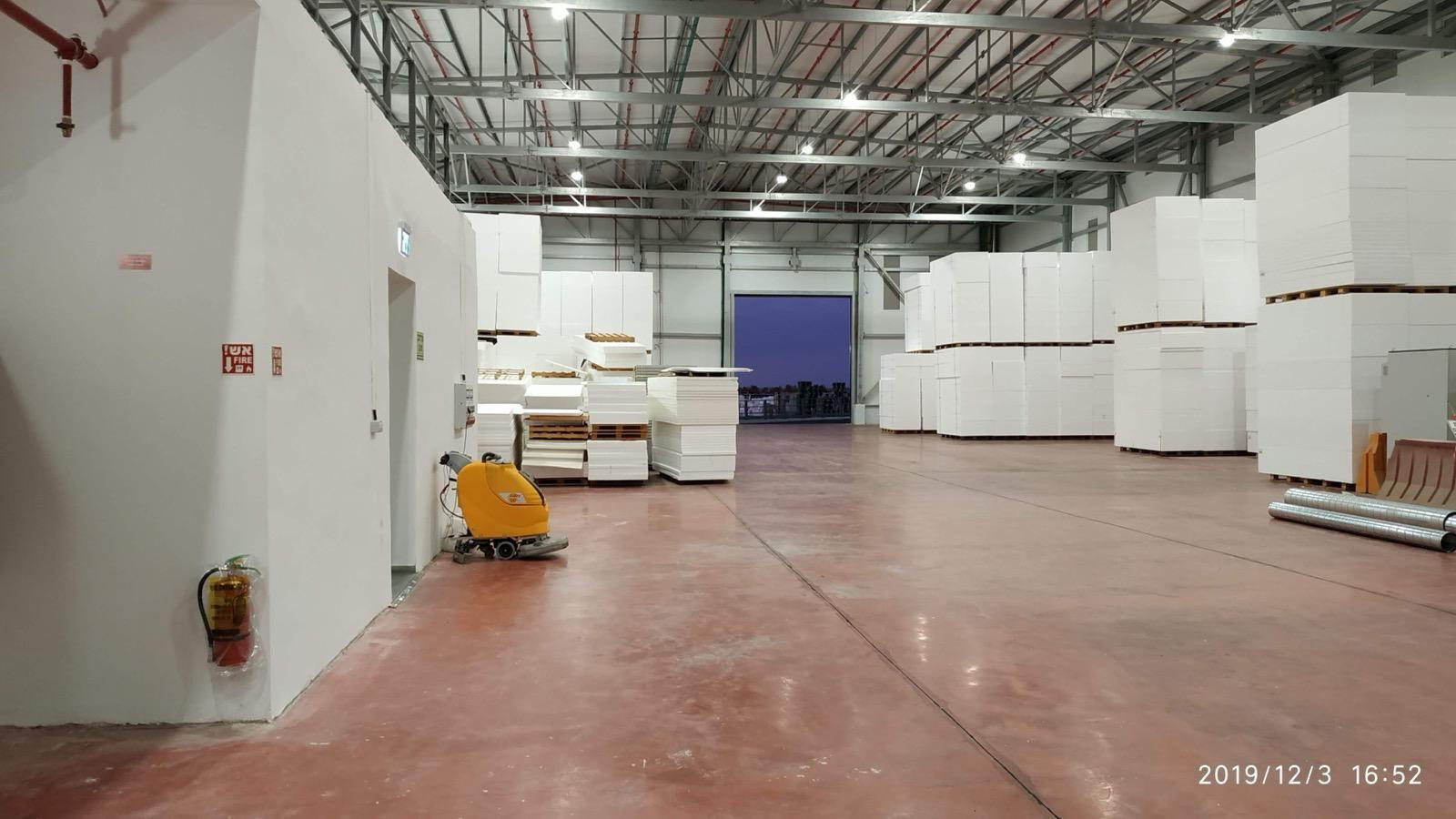

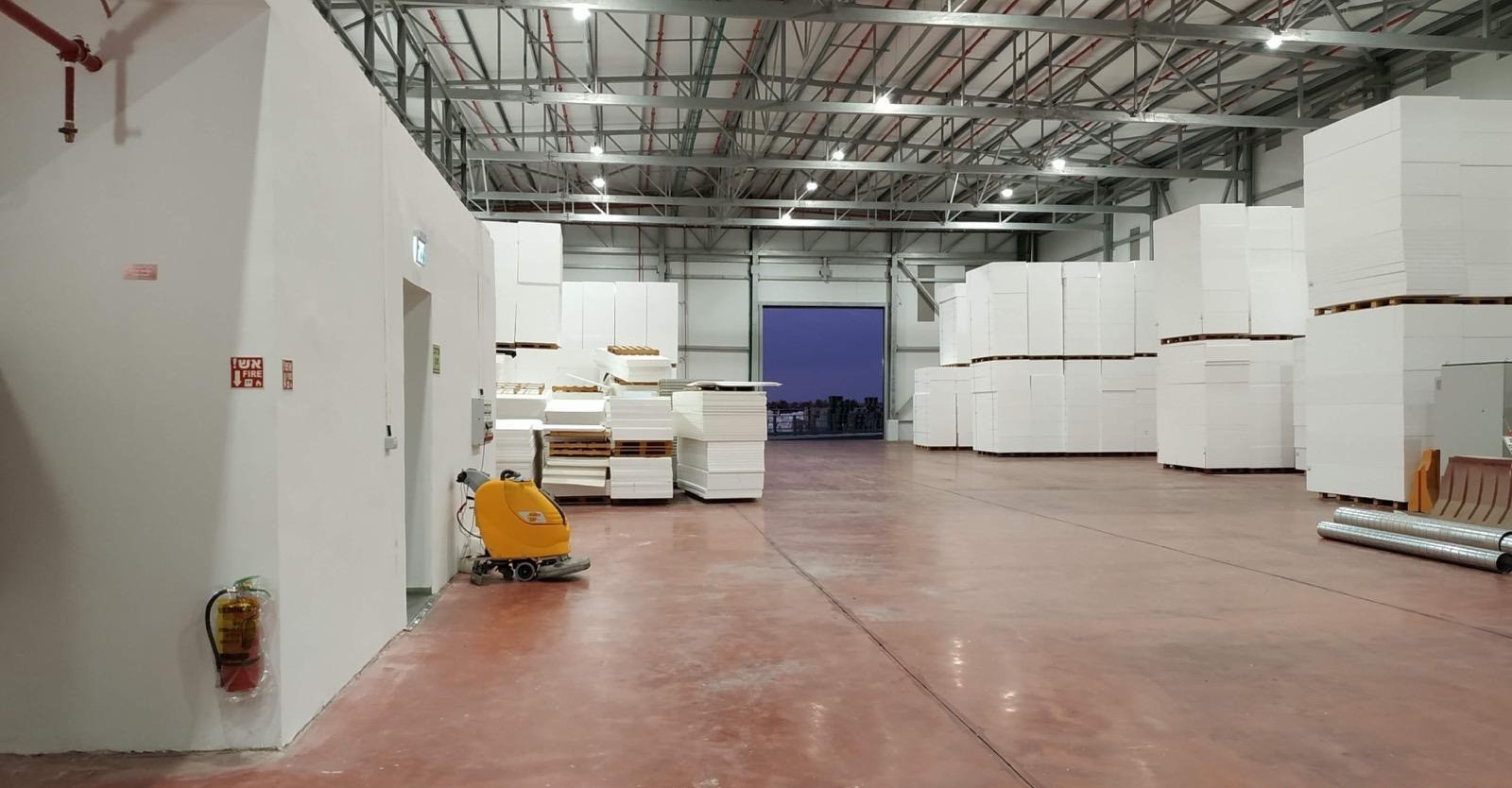

  • שיפור זרימת החומר וצמצום תהליכים שאינם מוסיפי ערך במפעל
alt
תקופת ביצוע:
2018-2019
alt
מנהל פרויקט:
גיל וידר
alt
לקוח:
פוליביד
